MỤC TIÊU METRO HCM 2030
9 TUYẾN – 1 MẠNG LƯỚI – 1 TRỤC TĂNG TRƯỞNG

Mọi tuyến metro đều kết nối các vùng chức năng trọng điểm của TP.HCM, hội tụ về Trung tâm Tài chính TP.HCM rồi liên thông với Sân bay quốc tế Long Thành. Đọc mạng lưới này theo chức năng của từng vùng trước, theo số km và số vốn sau.

🗺️ Bản đồ dự án, metro và vành đai TP.HCM

Xem toàn bộ mạng lưới metro đang thi công và quy hoạch. Xem vị trí dự án theo tình trạng mở bán (chưa mở, đang mở, đã mở bán), cùng đủ các tuyến metro và Vành đai 1, 2, 3, 4 trên một bản đồ.

Mở bản đồ

Vị trí dự án và ga là vị trí tham chiếu; hướng tuyến chưa có tọa độ chính thức vẽ theo sơ đồ. Chỉ mang tính tham khảo.

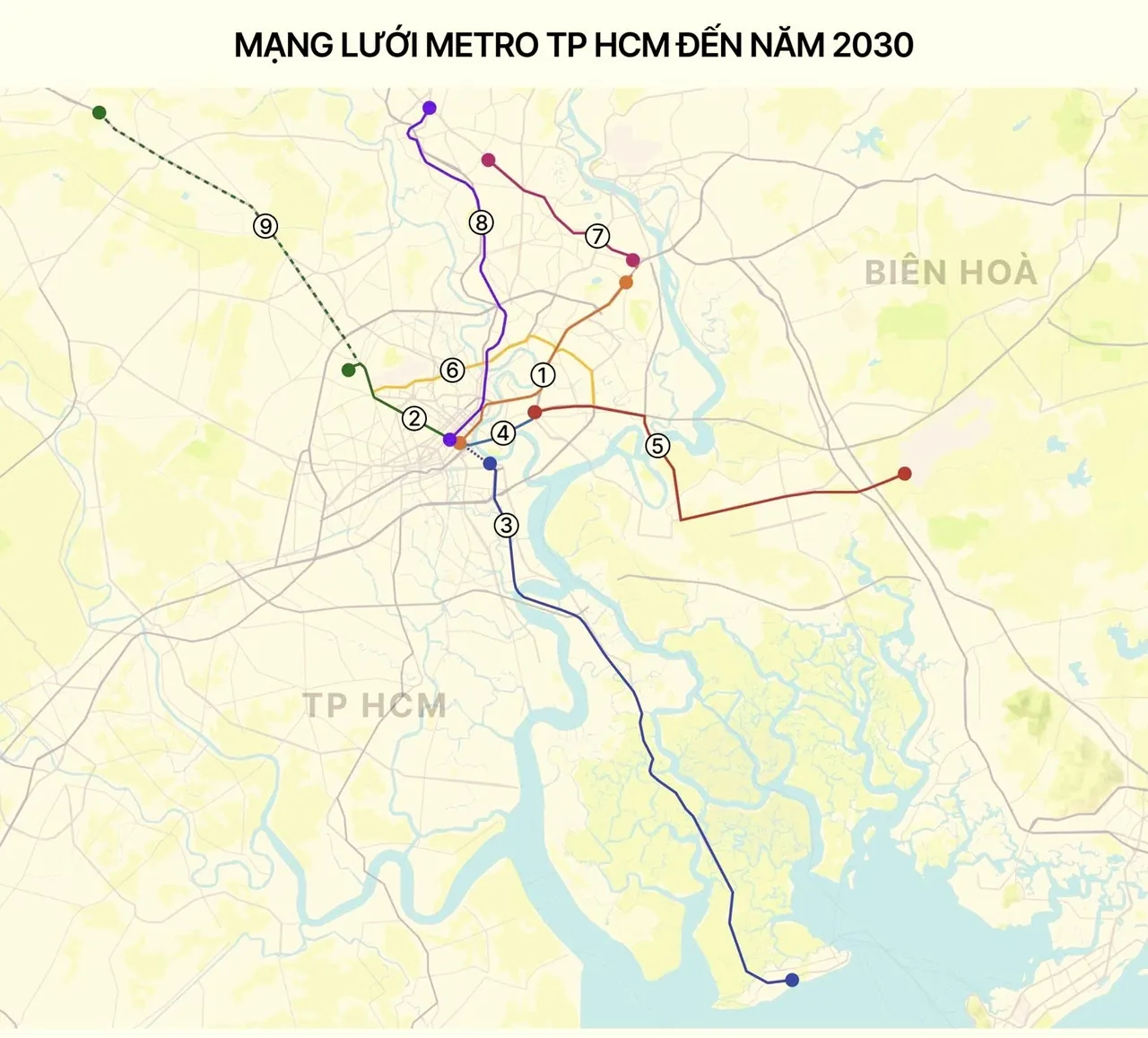

Bản đồ mạng lưới metro TP.HCM đến năm 2030 gồm chín hạng mục đánh số từ 1 đến 9, tỏa từ trung tâm TP.HCM tới Cần Giờ, Long Thành, Thành phố mới Bình Dương và Củ Chi

Mạng lưới metro TP.HCM đến năm 2030. Số ① đến ⑨ là số thứ tự trên bản đồ của bài này, không phải số hiệu chính thức của từng tuyến — nguồn: tài liệu của tác giả, đối chiếu thông tin Ban Quản lý đường sắt đô thị TP.HCM.

~255km
Đường sắt đô thị mục tiêu đến 2030
~672.519 tỷ
Tổng vốn, tương đương khoảng 26,9 tỷ USD
4
Trục chức năng cùng hội tụ về Thủ Thiêm – Long Thành

🗺️ Chú Giải Bản Đồ: Tên Tuyến Và Điểm Kết Nối

Màu của từng ô số dưới đây khớp với màu đường trên bản đồ. Đọc bản đồ theo thứ tự ① đến ⑨, rồi đối chiếu cột “điểm kết nối” để biết hai tuyến gặp nhau ở đâu.

Metro số 1 · Bến Thành → Suối Tiên
19,7 km · 14 ga Đang vận hành
Điểm kết nối: Bến Thành (cùng nút với ②, ③, ④) · Suối Tiên (nối tiếp ⑦) · depot Long Bình
Metro số 2 · Bến Thành → Tham Lương
11,3 km · 11 ga Đã khởi công / động thổ
Điểm kết nối: Bến Thành (①, ③, ④) · Tao Đàn (⑧) · Bà Quẹo (⑥) · Tham Lương (⑨)
Bến Thành → Cần Giờ (đường sắt tốc độ cao)
~54 km · giai đoạn đầu 2 ga Đã khởi công / động thổ
Điểm kết nối: Bến Thành (①, ②, ④) · Tân Thuận · điểm cuối Cần Giờ
Metro số 2 · Bến Thành → Thủ Thiêm
~6,2 km · 6 ga Đã khởi công / động thổ
Điểm kết nối: Bến Thành (①, ②, ③) · Thủ Thiêm (nối tiếp ⑤)
Đường sắt Thủ Thiêm → Long Thành
~47 km · 18 ga Chuẩn bị khởi công
Điểm kết nối: Thủ Thiêm (nối tiếp ④) · Phú Hữu (⑥) · sân bay quốc tế Long Thành
Metro số 6 giai đoạn 1 · Tân Sơn Nhất → Phú Hữu
~23 km · 17 ga Chuẩn bị khởi công
Điểm kết nối: Sân bay Tân Sơn Nhất (T1, T2, T3) · Bà Quẹo (②) · Phú Hữu (⑤). Trên bản đồ còn cắt ⑧ và ①, nguồn chưa nêu rõ ga chuyển tuyến
Metro số 1 kéo dài · Suối Tiên → Thành phố mới Bình Dương
~31,6 km · 19 ga Chuẩn bị khởi công
Điểm kết nối: Suối Tiên (nối tiếp ①) · đầu phía Bắc tại Thành phố mới Bình Dương
Thủ Dầu Một → Trung tâm TP.HCM (ga Tao Đàn)
~35,1 km · 24 ga Chuẩn bị khởi công
Điểm kết nối: Tao Đàn (②) · đầu phía Bắc tại Thủ Dầu Một (Bình Dương)
Tham Lương → An Hạ → Khu đô thị Tây Bắc (Củ Chi)
~30 km Chuẩn bị đầu tư
Điểm kết nối: Tham Lương (nối ②, theo bản đồ đi tiếp từ depot) · đầu phía Tây Bắc tại Khu đô thị Tây Bắc

Điểm kết nối lấy từ hồ sơ từng hạng mục và đối chiếu với bản đồ; ga chuyển tuyến cụ thể có thể điều chỉnh khi dự án được phê duyệt. Trạng thái tính đến 10/10/2026.

⚠️ Cách đọc số hiệu: bài này đánh số ① đến ⑨ theo bản đồ để dễ theo dõi. Theo cách gọi chính thức, ④ (Bến Thành – Thủ Thiêm) và ② (Bến Thành – Tham Lương) cùng thuộc tuyến số 2; ⑦ là đoạn kéo dài của tuyến số 1; ③ là tuyến đường sắt Bến Thành – Cần Giờ do nhà đầu tư gọi là đường sắt tốc độ cao. Khi trích dẫn ra ngoài, hãy dùng tên đoạn tuyến thay vì số trên bản đồ.
📍 Bảy nút chuyển tuyến

Bến Thành là nút lớn nhất, gom bốn hạng mục ① ② ③ ④. Sáu nút còn lại: Thủ Thiêm (④ ⑤), Tao Đàn (② ⑧), Bà Quẹo (② ⑥), Phú Hữu (⑤ ⑥), Suối Tiên (① ⑦) và Tham Lương (② ⑨). Đất quanh các nút này là nơi dòng người đổi tuyến, nên là nơi cần theo dõi đầu tiên khi đọc thị trường.

📍 Bức Tranh Tháng 10/2026 — Mạng Lưới Đang Ở Nấc Nào?

Mục tiêu 2030 là một kế hoạch, chưa phải một kết quả. Điều đầu tiên cần biết là từng đoạn đang ở nấc nào. Cộng chiều dài chín hạng mục trên bản đồ được khoảng 257km, sát con số ~255km mà thành phố công bố (chênh lệch do làm tròn và khác nhau ở chiều dài chốt cuối). Trong đó:

Nấc trạng tháiChiều dàiTỷ lệ
Đã vận hành · ①19,7 km7,7%
Đã khởi công hoặc động thổ · ② ③ ④~71,5 km27,8%
Chuẩn bị khởi công cuối 2026 · ⑤ ⑥ ⑦ ⑧~136,1 km52,9%
Chuẩn bị đầu tư, mục tiêu khởi công quý I/2027 · ⑨~30 km11,7%

Tỷ lệ tính trên ~257km cộng từ chín hạng mục. Cách phân nhóm và tỷ lệ là tính toán của tác giả từ thông tin Ban MAUR và báo chí đến 10/10/2026.

①
Nền tảng đã có
Metro số 1 chứng minh nhu cầu có thật
Khai thác thương mại từ 22/12/2024, khánh thành 9/3/2025. Từ tháng 1/2025 đến đầu tháng 6/2026 tuyến đã phục vụ hơn 30,3 triệu lượt hành khách.
②
Đang thi công · 2026
Lõi trung tâm đã bắt đầu đào
Bến Thành – Tham Lương khởi công 15/1/2026, đang làm tường vây tại 6 ga ngầm. Bến Thành – Thủ Thiêm khởi công 29/4/2026. Từ 10/10/2026 thành phố điều chỉnh giao thông khu trung tâm để phục vụ đào ga ngầm.
③
Đã động thổ · chờ mặt bằng
Bến Thành – Cần Giờ
Động thổ 19/12/2025. Mốc then chốt tiếp theo là bàn giao mặt bằng cho nhà đầu tư, dự kiến tháng 11/2026.
⑤
Mục tiêu khởi công cuối 2026
Bốn hạng mục lớn nhất còn lại: ⑤ ⑥ ⑦ ⑧
Thủ Thiêm – Long Thành, Metro 6, Metro 1 kéo dài và Thủ Dầu Một – Tao Đàn. Ban MAUR cho biết ba hạng mục ⑥ ⑦ ⑧ được đặt mục tiêu trình phê duyệt tháng 12/2026 để khởi công cuối năm. Riêng Thủ Thiêm – Long Thành từng đặt mốc khởi công trước 2/7 rồi trước 2/9/2026 nhưng chưa thực hiện được, hiện nằm trong danh sách khởi công năm 2026.
⑨
Chuẩn bị đầu tư
Tham Lương – An Hạ – Khu đô thị Tây Bắc
Một liên danh đã đề xuất làm theo hợp đồng BT và hoàn thành nghiên cứu tiền khả thi quý II/2026, mục tiêu khởi công quý I/2027. Đây là hạng mục chưa được phê duyệt chính thức.

Nói gọn: đến nay mới khoảng 35% chiều dài mạng lưới đã vận hành hoặc đã bắt đầu thi công. Gần 65% (khoảng 166km) vẫn đang ở giai đoạn thủ tục, và đó là phần sẽ quyết định 2030 có thành hiện thực hay không.

🧭 Khung Phân Tích: 4 Trục Hội Tụ

Thay vì đọc từng tuyến một, tôi gom chín hạng mục thành bốn trục chức năng. Mỗi trục bắt đầu từ một vùng làm một việc cụ thể cho đô thị, đi qua một chuỗi tuyến, và cùng kết thúc ở lõi tài chính Thủ Thiêm rồi nối tiếp ra sân bay Long Thành. Vùng làm gì đứng trước, đường sắt đứng sau.

① Phía Tây — Công nghiệp, tri thức mới

Chuỗi ⑨ → ② → ④ → ⑤. Nối Khu đô thị Tây Bắc (Củ Chi) và vùng công nghiệp – tri thức phía Tây vào lõi tài chính. Xem thêm Thành phố Tây Bắc. Vốn cộng dồn trên trục: ~311.000 tỷ.

② Phía Nam – Đông Nam — Cảng, du lịch, đô thị biển

Chuỗi ③ → ④ → ⑤. Nối Cần Giờ, nơi gom cảng biển, logistics, du lịch và đô thị ven biển, vào lõi tài chính. Xem thêm Cảng Dòng Vốn · IMFE và Tứ Giác Kinh Tế Biển. Vốn cộng dồn: ~286.000 tỷ.

③ Phía Bắc – Tây Bắc — Khoa học, tri thức, công nghiệp, đô thị

Chuỗi ⑦ → ⑧ → ④ → ⑤. Đưa Thành phố mới Bình Dương và vùng phía Bắc vào cùng một mạng lưới với TP.HCM. Xem thêm Thành phố mới Bình Dương. Vốn cộng dồn: ~339.000 tỷ.

④ Trục hai sân bay — Tân Sơn Nhất ↔ Long Thành

Chuỗi ⑥ → lõi trung tâm → ⑤. Xương sống hàng không – đô thị nối hai cực hàng không của vùng, chuyên chở hành khách, chuyên gia, lao động và dòng giao thương. Xem thêm Vệ tinh sân bay Long Thành. Vốn cộng dồn: ~220.000 tỷ.

💡 Góc nhìn nhà tư vấn: xương sống chung

Cộng vốn bốn trục ra khoảng 1.156.000 tỷ, gấp khoảng 1,7 lần tổng vốn thực của cả mạng lưới. Phần chênh nằm ở các đoạn dùng chung: Thủ Thiêm – Long Thành (~134.100 tỷ) có mặt trong cả bốn trục, Bến Thành – Thủ Thiêm (~36.744 tỷ) có mặt trong ba trục. Hai đoạn này cộng lại khoảng 170.800 tỷ, tương đương một phần tư tổng vốn, nhưng là nơi mọi nhánh phải đi qua. Nếu xương sống chậm, mọi nhánh đều bị ảnh hưởng. Đó là lý do tôi đặt Thủ Thiêm – Long Thành làm biến số quan trọng nhất của mạng lưới 2030, và cũng là lý do mốc khởi công của đoạn này đáng theo dõi hơn bất kỳ tuyến nhánh nào.

Vai trò của Thủ Thiêm cũng nhất quán với phân tích về lõi tài chính: xem VIFC-HCM và Vùng Thủ Thiêm. Metro không tạo ra trung tâm tài chính, nhưng nó quyết định có bao nhiêu vùng được kết nối vào trung tâm đó.

🚇 Hồ Sơ 9 Hạng Mục

Dưới đây là hồ sơ nhanh từng hạng mục, theo thứ tự ① đến ⑨ trên bản đồ. Số liệu mang tính sơ bộ, ghi rõ khi các nguồn lệch nhau.

Nhìn nhanh: vốn dồn vào đâu?

Hạng mụcChiều dàiVốn (tỷ đồng)Vốn / kmTỷ lệ
⑤ Thủ Thiêm – Long Thành~47 km~134.100~2.85019,7%
③ Bến Thành – Cần Giờ54 km~115.214~2.13016,9%
⑧ Thủ Dầu Một – Tao Đàn~35,1 km~113.000~3.22016,6%
⑥ Metro 6 giai đoạn 1~23 km~86.000~3.74012,6%
⑨ Tham Lương – Tây Bắc~30 km~85.000~2.83012,5%
② Bến Thành – Tham Lương11,3 km~55.179~4.8808,1%
⑦ Metro 1 kéo dài~31,6 km~55.000~1.7408,1%
④ Bến Thành – Thủ Thiêm~6,2 km~36.744~5.9305,4%

Tỷ lệ là phần của từng hạng mục trong tổng vốn ~680.237 tỷ của tám hạng mục chưa vận hành (① đã chạy nên không tính). Vốn/km là phép chia của tác giả, đơn vị tỷ đồng mỗi km, dùng chiều dài làm tròn ở trên.

Hai điều đọc được từ bảng. Một là ba hạng mục ⑤, ③, ⑧ chiếm hơn một nửa tổng vốn (khoảng 53%), nên tiến độ của ba hạng mục này gần như quyết định 2030 có đạt hay không. Hai là các đoạn đi ngầm dài (④ và ②) có vốn mỗi km cao nhất, còn các đoạn trên cao như ⑦ thấp nhất; đó là lý do chiều dài không phản ánh đúng gánh nặng vốn.

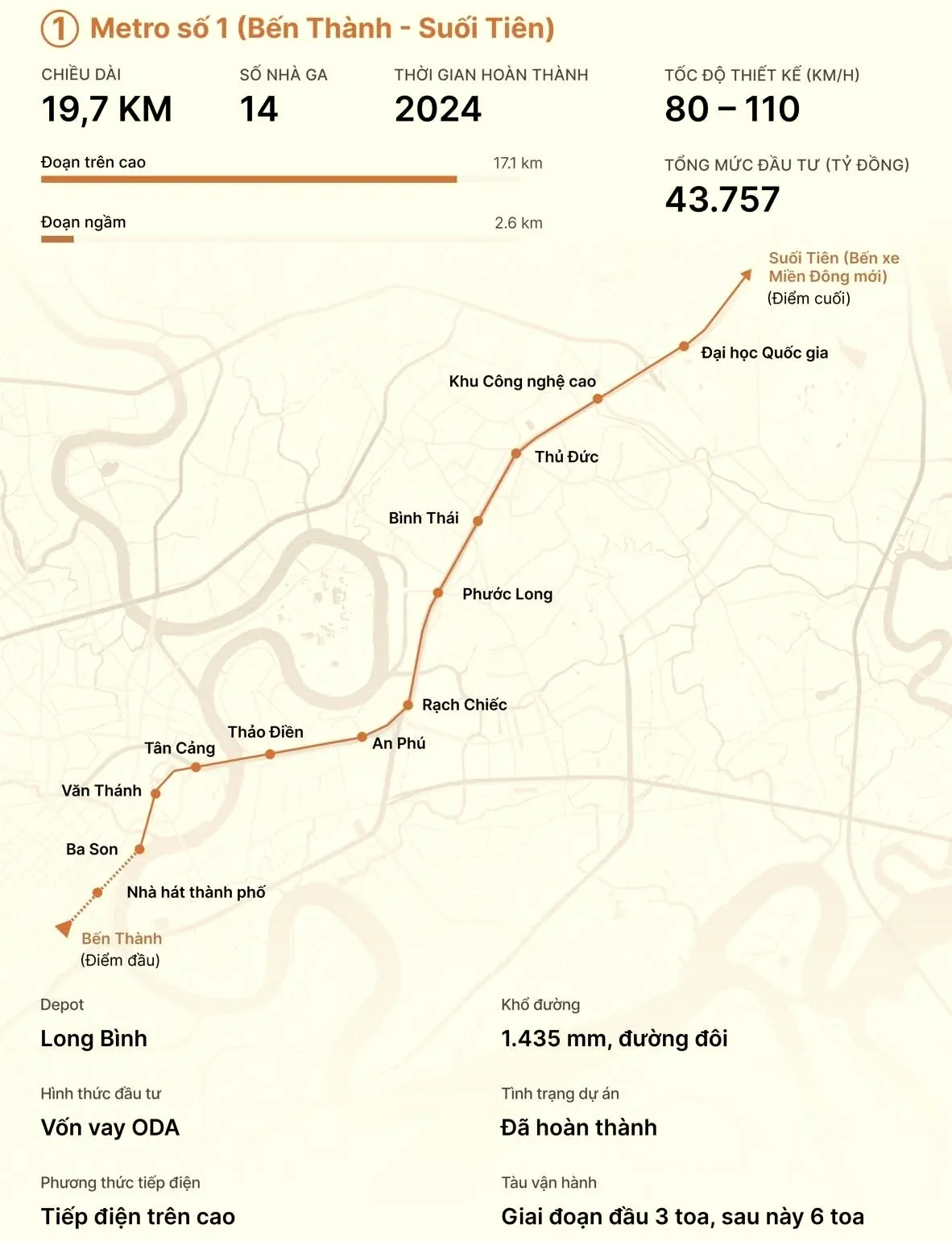

① Metro số 1 — Bến Thành → Suối Tiên

Sơ đồ Metro số 1 Bến Thành – Suối Tiên dài 19,7km với 14 nhà ga, đoạn ngầm 2,6km và đoạn trên cao 17,1km

Metro số 1: 14 ga, 19,7km, depot Long Bình.

Quy mô19,7 km · 14 ga · 2,6 km ngầm, 17,1 km trên cao · tốc độ thiết kế 80–110 km/h
Vốn43.757 tỷ đồng · vốn vay ODA
Trạng tháiĐã vận hành. Khai thác thương mại từ 22/12/2024, khánh thành 9/3/2025
Vai tròTrục thực nghiệm TOD đầu tiên của vùng. Xem phân tích tại Trục Metro số 1 HCM

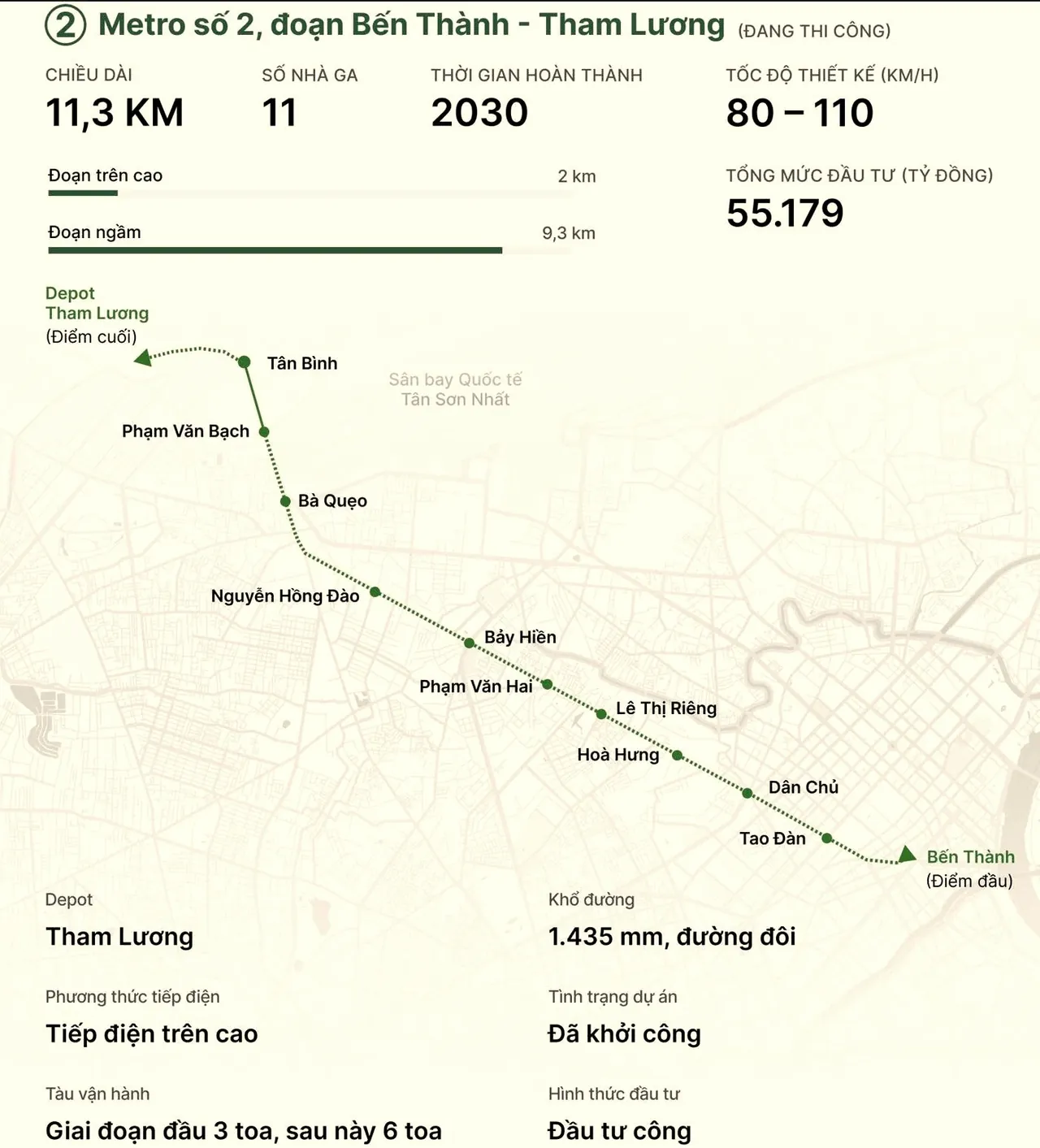

② Metro số 2 — Bến Thành → Tham Lương

Sơ đồ Metro số 2 đoạn Bến Thành – Tham Lương dài 11,3km với 11 nhà ga từ Bến Thành qua Tao Đàn, Bà Quẹo, Tân Bình đến depot Tham Lương

Metro số 2 đoạn Bến Thành – Tham Lương: 11 ga, đa số đi ngầm.

Quy mô11,3 km · 11 ga (10 ga ngầm, 1 ga trên cao) · 9,3 km ngầm, 2 km trên cao · tốc độ 80–110 km/h
Vốn55.179 tỷ đồng · đầu tư công
Trạng tháiKhởi công 15/1/2026, thi công theo hợp đồng EPC. Máy khoan TBM đầu tiên dự kiến bắt đầu đào tháng 10/2027, kết cấu ga hoàn thành khoảng tháng 3/2029, vận hành cuối 2030 (theo thông tin Ban MAUR dẫn trên báo chí)
Vai tròTuyến xuyên tâm, nối trung tâm với sân bay Tân Sơn Nhất và vùng Tây Bắc

③ Bến Thành → Cần Giờ

Thẻ thông tin Metro Bến Thành – Cần Giờ đang thi công: dài 54km, 2 nhà ga, hoàn thành 2028, tốc độ thiết kế 350km/h, tổng mức đầu tư 115.214 tỷ đồng, depot Cần Giờ, khổ đường 1.435mm đường đôi, nhà đầu tư Vingroup, đã động thổ; bản đồ tuyến đi từ Bến Thành qua Tân Thuận xuống Cần Giờ

Metro Bến Thành – Cần Giờ: 54 km, giai đoạn đầu 2 ga, mục tiêu 2028, tổng vốn 115.214 tỷ — nguồn: tài liệu của tác giả.

Quy mô~54 km · giai đoạn đầu 2 ga (Bến Thành và Cần Giờ), sơ đồ còn đánh dấu ga Tân Thuận. Quy hoạch đầy đủ 6 ga: thêm Tân Thuận, Tân Mỹ, Nhà Bè, Bình Khánh
Kỹ thuậtTốc độ thiết kế 350 km/h · khổ đường 1.435 mm, đường đôi · tàu 3 toa giai đoạn đầu, sau này 6 toa · depot tại Cần Giờ (~39 ha)
Vốn~102.430 tỷ đồng chưa gồm giải phóng mặt bằng (~12.784 tỷ từ ngân sách). Cộng lại ~115.214 tỷ, trùng con số trên thẻ thông tin ở trên
Hình thứcNhà đầu tư Vinspeed (Vingroup). Thiết kế theo chuẩn đường sắt tốc độ cao
Trạng tháiĐã động thổ 19/12/2025. Mục tiêu khai thác giai đoạn đầu 2028 theo nhà đầu tư; bàn giao mặt bằng dự kiến tháng 11/2026
Kết nốiTheo bản đồ, điểm đầu Bến Thành, cùng nút với ①, ② và ④; tuyến đi xuống phía Nam qua Tân Thuận, Nhà Bè rồi tới Cần Giờ
Lưu ýMốc 2028 phụ thuộc tiến độ mặt bằng. Tuyến đi qua vùng đệm (không phải vùng lõi) của Khu dự trữ sinh quyển Cần Giờ, nên yêu cầu về môi trường cũng là yếu tố cần theo dõi

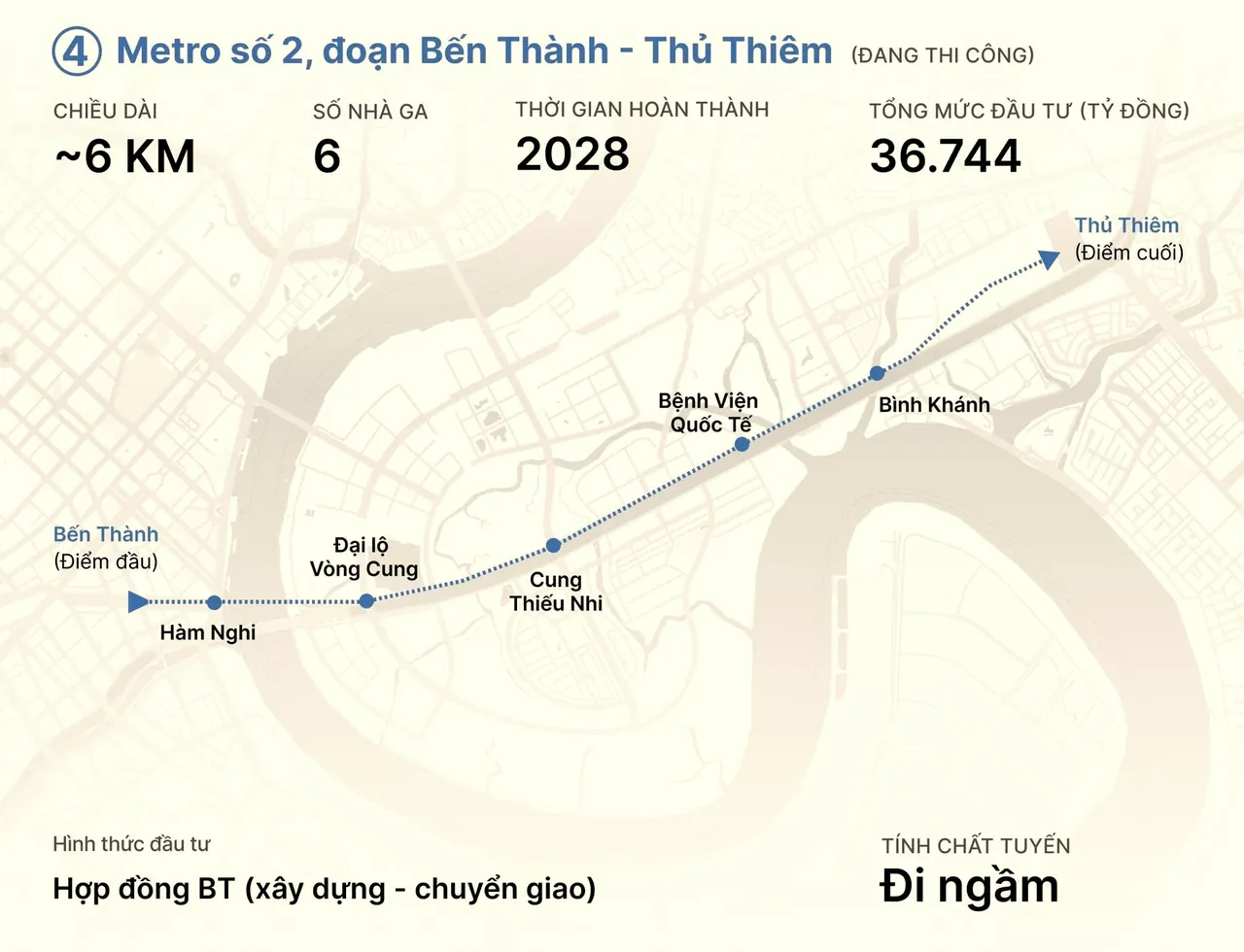

④ Metro số 2 — Bến Thành → Thủ Thiêm

Sơ đồ Metro số 2 đoạn Bến Thành – Thủ Thiêm dài khoảng 6km đi ngầm với 6 nhà ga: Bến Thành, Hàm Nghi, Đại lộ Vòng Cung, Cung Thiếu Nhi, Bệnh viện Quốc tế, Bình Khánh

Đoạn Bến Thành – Thủ Thiêm: 6 ga ngầm, vượt sông Sài Gòn.

Quy mô~6,2 km · 6 ga · đi ngầm hoàn toàn, vượt sông Sài Gòn ở độ sâu khoảng 41m, ga sâu nhất khoảng 33m
Vốn36.744 tỷ đồng, chưa gồm lãi vay và chi phí bồi thường. Một số báo nêu ~46.300 tỷ do khác phạm vi tính
Hình thứcPPP, hợp đồng BT · nhà đầu tư Công ty Đại Quang Minh (thuộc THACO)
Trạng tháiKhởi công 29/4/2026
Lưu ýTài liệu của tác giả ghi hoàn thành 2028; báo Đầu tư (30/4/2026) ghi hoàn thành từ quý III/2030, bảo hành đến 2032. Nên coi 2028 là mục tiêu cần xác nhận

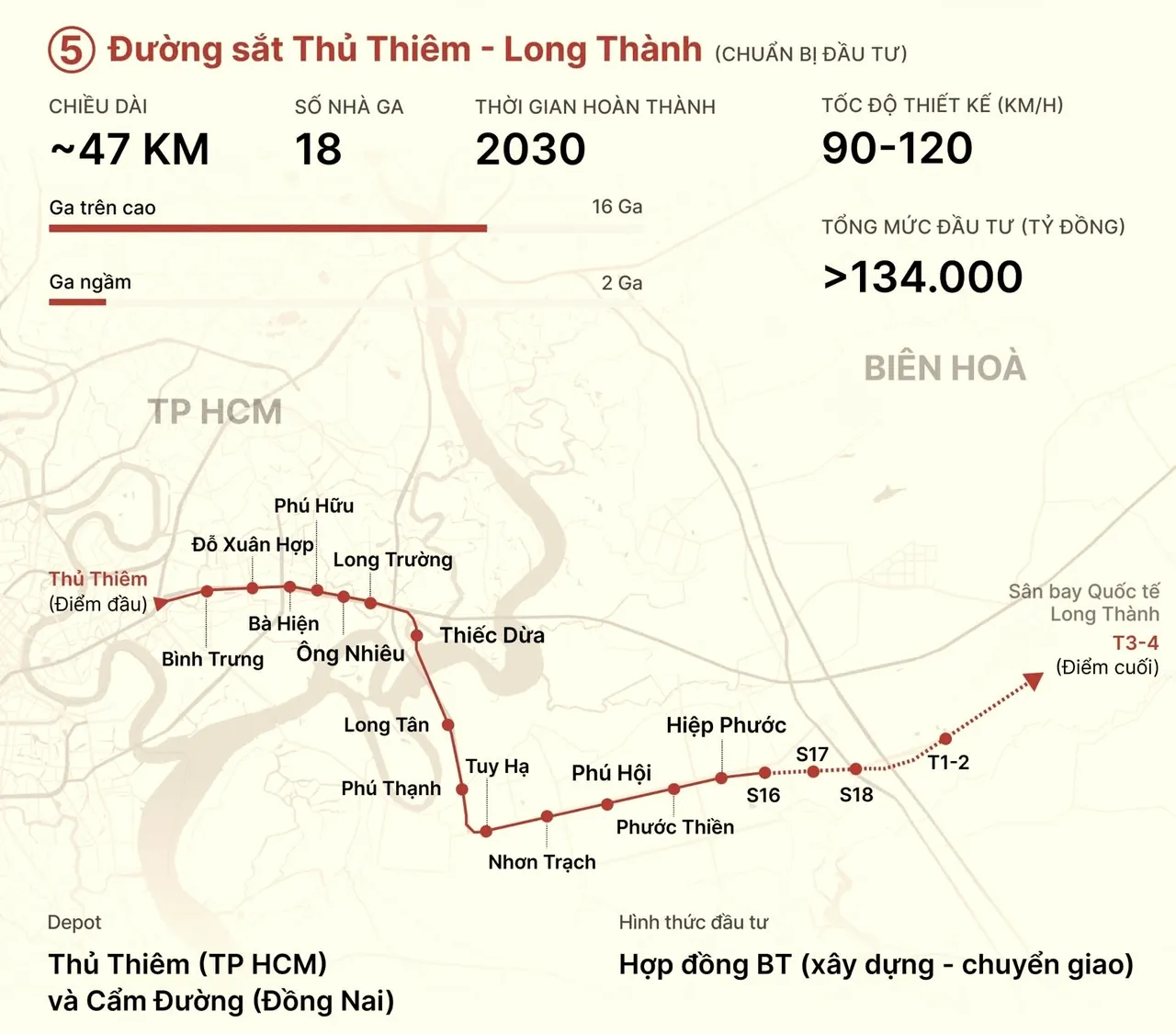

⑤ Đường sắt Thủ Thiêm → Long Thành

Sơ đồ đường sắt Thủ Thiêm – Long Thành dài khoảng 47km với 18 nhà ga đi qua Bình Trưng, Phú Hữu, Long Trường, Nhơn Trạch, Hiệp Phước tới sân bay quốc tế Long Thành

Thủ Thiêm – Long Thành: 18 ga, đi qua TP.HCM và Đồng Nai.

Quy mô~46,4–47,7 km tùy nguồn (khoảng 11,5km thuộc TP.HCM, 36,2km thuộc Đồng Nai) · 18 ga (16 trên cao, 2 ngầm), giai đoạn 1 mở 14 ga · tốc độ thiết kế 120 km/h, công suất gần 47.000 hành khách/giờ
Vốn~134.100 tỷ đồng (ước tính sơ bộ giai đoạn 1, chưa gồm giải phóng mặt bằng). Con số này đã thay đổi nhiều: ~84.753 tỷ (tháng 4), ~175.000 tỷ (tháng 6), ~134.169 tỷ (tháng 8)
Hình thứcPPP, hợp đồng BT, hoàn vốn bằng quỹ đất kết hợp ngân sách. TP.HCM cho biết quỹ đất của mình chưa đủ nên đề nghị Đồng Nai bổ sung đất dọc tuyến
Trạng tháiChưa khởi công. Các mốc trước 2/7 và trước 2/9/2026 đều chưa thực hiện được; mục tiêu hiện tại là khởi công trong năm 2026
Vai tròXương sống chung của cả bốn trục, nối lõi tài chính với sân bay Long Thành

⑥ Metro số 6 giai đoạn 1 — Tân Sơn Nhất → Phú Hữu

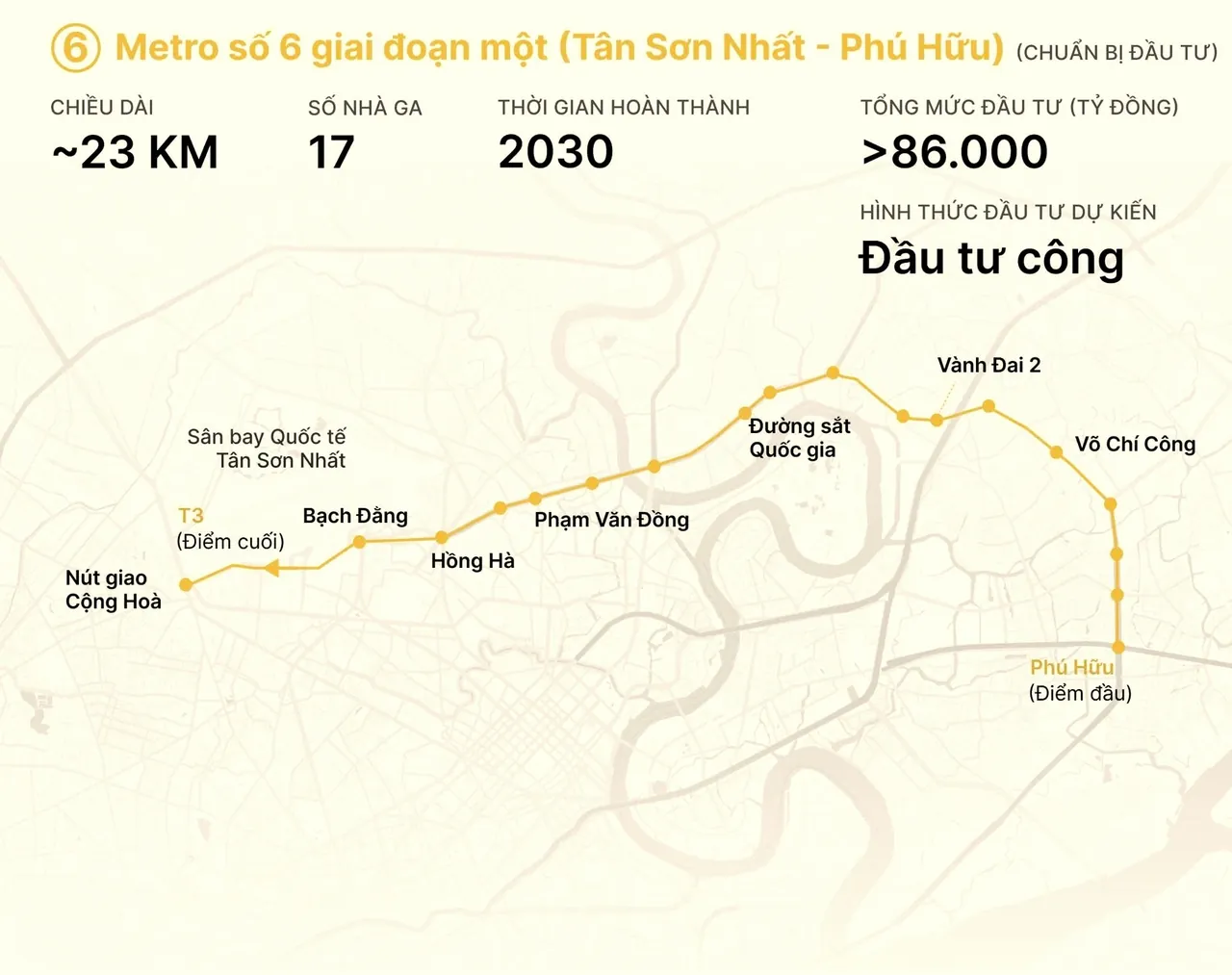

Sơ đồ Metro số 6 giai đoạn một dài khoảng 23km với 17 nhà ga từ nút giao Cộng Hòa, sân bay Tân Sơn Nhất qua Hồng Hà, Phạm Văn Đồng, Võ Chí Công đến Phú Hữu

Metro số 6 giai đoạn 1: từ nút giao Cộng Hòa đến Phú Hữu.

Quy mô~23 km · 17 ga · kết nối ba nhà ga sân bay Tân Sơn Nhất (T1, T2, T3), giao Metro số 2 tại Bà Quẹo và đường sắt Thủ Thiêm – Long Thành tại Phú Hữu
Vốntrên 86.000 tỷ đồng · đầu tư công
Trạng tháiChuẩn bị đầu tư, thành phố đặt mục tiêu trình phê duyệt tháng 12/2026 để khởi công cuối năm
Vai tròĐường vành đai trong, kết nối ngang các tuyến hướng tâm

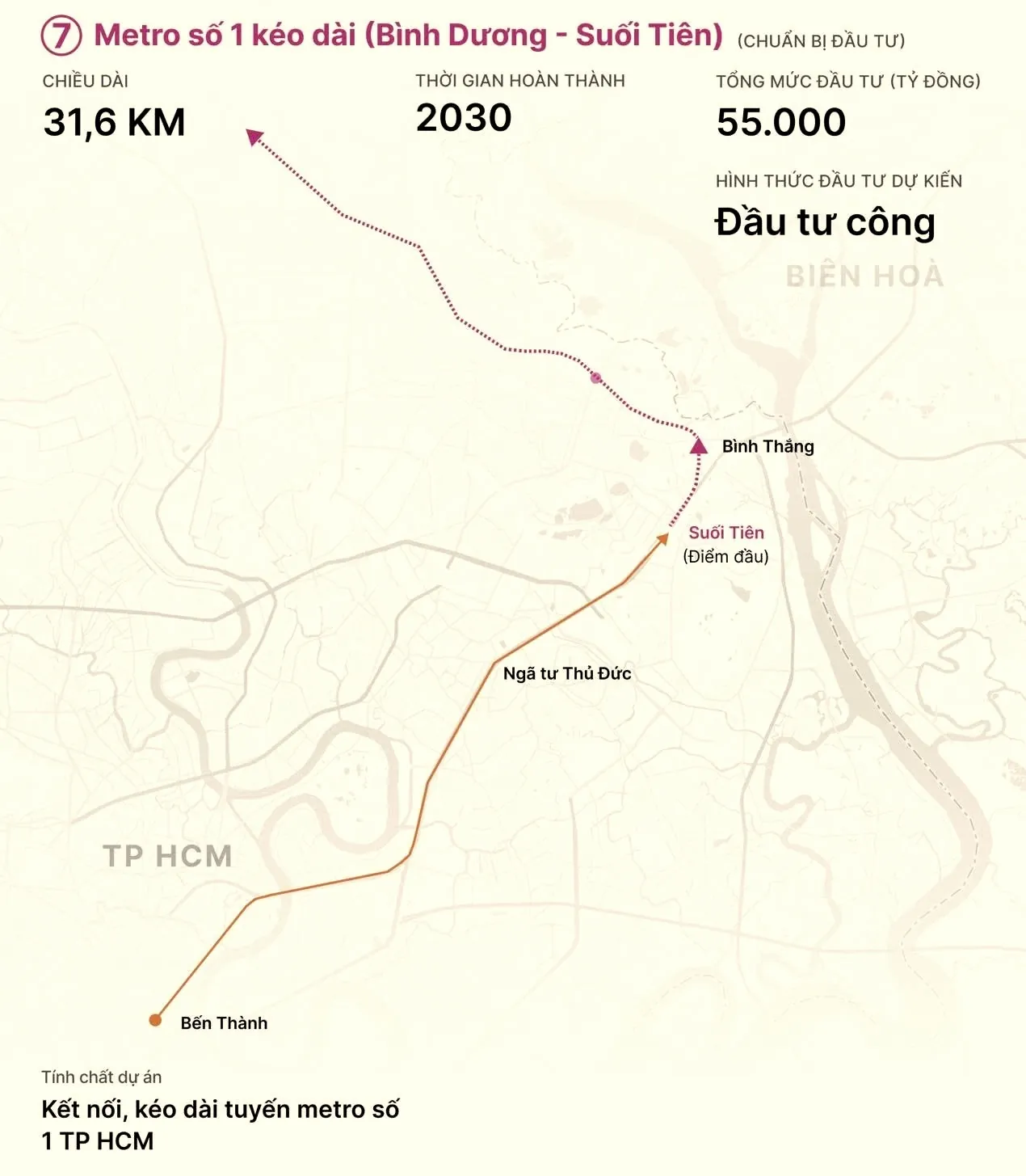

⑦ Metro số 1 kéo dài — Suối Tiên → Thành phố mới Bình Dương

Sơ đồ Metro số 1 kéo dài từ Suối Tiên qua Bình Thắng lên Thành phố mới Bình Dương dài khoảng 31,6km

Metro số 1 kéo dài: nối Thành phố mới Bình Dương với Suối Tiên.

Quy mô~31,6 km theo tài liệu, các báo nêu 32–32,8km · dự kiến 19 ga trên cao và 1 depot
Vốn~55.000 tỷ đồng · đầu tư công
Trạng tháiChuẩn bị đầu tư, mục tiêu trình phê duyệt tháng 12/2026 và khởi công cuối năm
Lưu ýTài liệu của tác giả ghi hoàn thành 2030. VnEconomy (4/3/2026) lại nêu hai tuyến Bình Dương xây dựng trong 2026–2028 và hoàn thành trước 2035. Hai mốc này khác nhau và chưa có văn bản chốt
Vai tròNối tuyến metro đang chạy với Thành phố mới Bình Dương. Xem TPMBD — Khoa học công nghệ & ĐMST

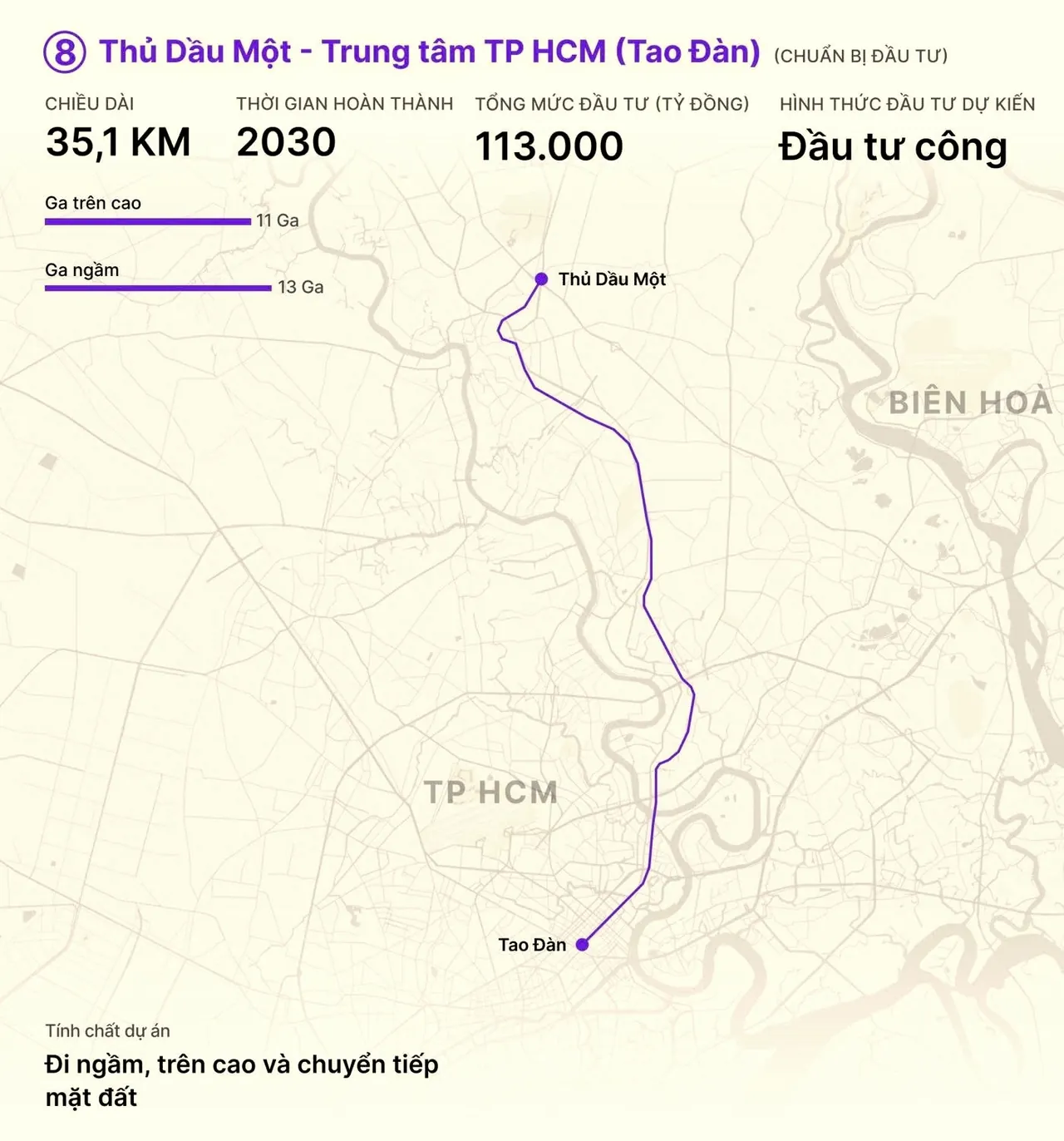

⑧ Thủ Dầu Một → Trung tâm TP.HCM (ga Tao Đàn)

Sơ đồ tuyến metro Thủ Dầu Một – Tao Đàn dài khoảng 35km đi qua Bình Dương vào trung tâm TP.HCM, kết hợp đoạn ngầm, đoạn trên cao và chuyển tiếp mặt đất

Thủ Dầu Một – Tao Đàn: tuyến thứ hai nối Bình Dương với TP.HCM.

Quy mô~35,1 km · 24 ga (11 ga trên cao, 13 ga ngầm theo tài liệu). Các báo khác nêu tỷ lệ ngầm – trên cao khác nhau (12–15km ngầm), cho thấy phương án vẫn đang thẩm định
Vốn~113.000 tỷ đồng · đầu tư công
Trạng tháiChuẩn bị đầu tư, mục tiêu khởi công cuối 2026. Kết nối Metro số 2 tại ga Tao Đàn
Vai tròTuyến Bắc – Nam thứ hai, đưa Thủ Dầu Một vào lõi trung tâm

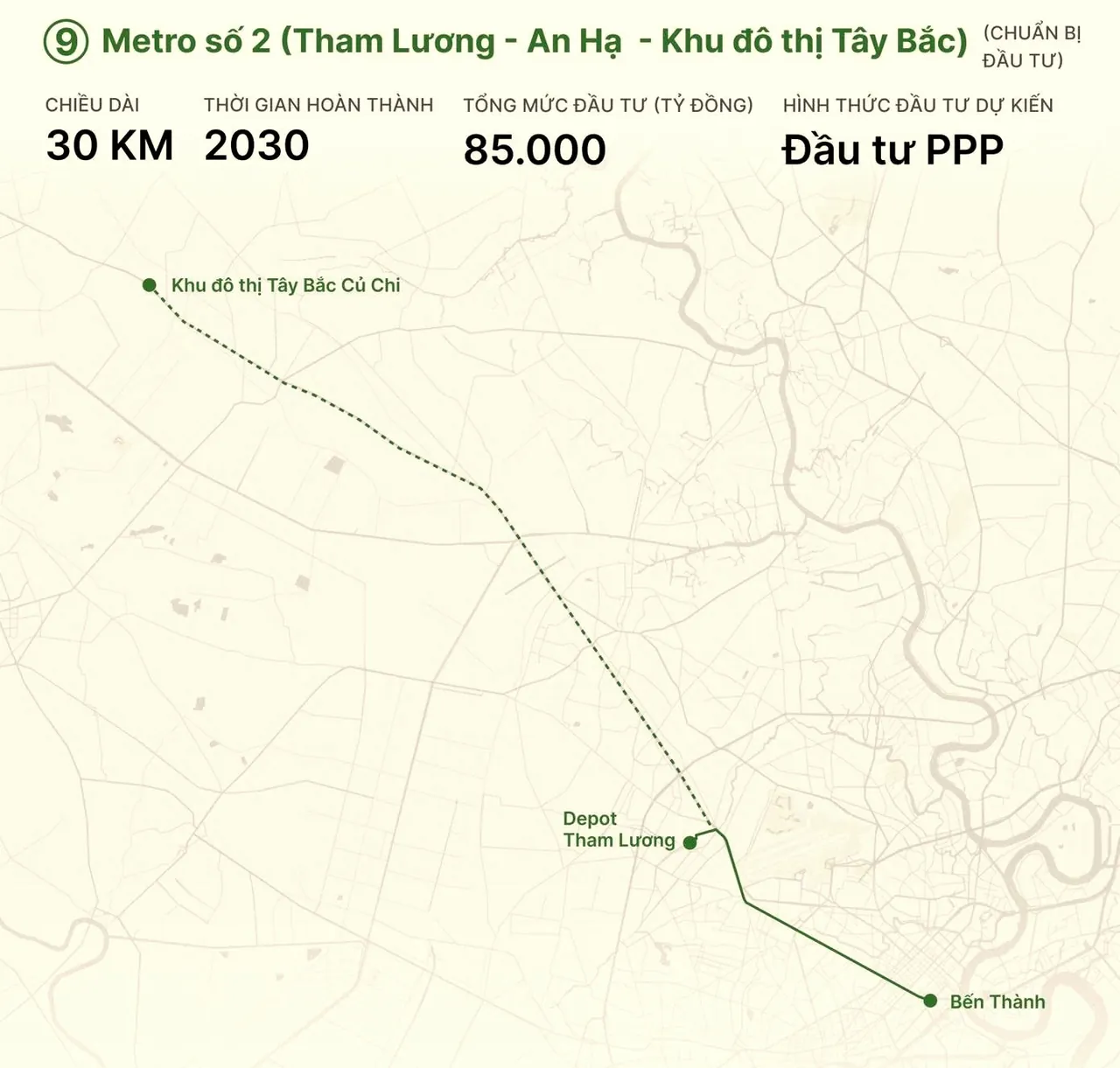

⑨ Metro số 2 — Tham Lương → An Hạ → Khu đô thị Tây Bắc

Sơ đồ Metro số 2 đoạn Tham Lương – An Hạ – Khu đô thị Tây Bắc Củ Chi dài khoảng 30km, nối tiếp từ depot Tham Lương và Bến Thành

Đoạn nối dài về Khu đô thị Tây Bắc Củ Chi: ~30km, chuẩn bị đầu tư.

Quy mô~30 km, đi trên cao
Vốn~85.000 tỷ đồng
Hình thứcPPP, dự kiến hợp đồng BT, thanh toán bằng quỹ đất kết hợp phát triển đô thị theo mô hình TOD. Liên danh Him Lam – Việt Thiên Hà – VRCC đã đề xuất
Trạng tháiChuẩn bị đầu tư. Liên danh đề xuất khởi công quý I/2027, hạng mục chưa được phê duyệt chính thức
Vai tròMở trục Tây Bắc, đưa Củ Chi vào mạng lưới

⚠️ Ba Điểm Có Thể Làm Lệch Mục Tiêu 2030

1
Vốn
Nguồn lực hiện có mới đạt khoảng 40% nhu cầu
Tháng 3/2026, TP.HCM cho biết cần khoảng 345.000 tỷ đồng cho 10 tuyến đường sắt đô thị, trong khi nguồn lực hiện có khoảng 125.000 tỷ, và kiến nghị Trung ương bổ sung khoảng 220.000 tỷ. Đây là kiến nghị, chưa phải quyết định.
2
Cơ chế BT và quỹ đất
Hoàn vốn bằng đất chỉ chạy được khi đất đủ lớn và đủ giá
Các đoạn ④, ⑤, ⑨ dựa vào hợp đồng BT, hoàn vốn bằng quỹ đất kết hợp ngân sách. Chính thành phố thừa nhận quỹ đất của mình chưa đủ cho đoạn Thủ Thiêm – Long Thành và phải nhờ Đồng Nai bổ sung.
3
Thời gian
Gần 140km phải khởi công gần như cùng lúc
Metro số 1 mất khoảng 12 năm từ khởi công 2012 đến khai thác 2024. Kế hoạch 2030 yêu cầu hoàn thành thêm hơn 230km trong chưa đến năm năm. Chỉ riêng việc các mốc khởi công đã trượt nhiều lần ở đoạn Thủ Thiêm – Long Thành cho thấy biên độ rủi ro không nhỏ.
⚠️ Phân tầng nguồn: số liệu trong bài lấy từ thông tin do Ban Quản lý đường sắt đô thị TP.HCM cung cấp và báo chí chính thống đến ngày 10/10/2026. Chưa đối chiếu với văn bản phê duyệt gốc của từng dự án nên đều là số sơ bộ. Riêng tổng vốn ~672.519 tỷ: cộng vốn từng hạng mục (không tính Metro 1 đã hoàn thành) ra khoảng 680.000 tỷ, chênh khoảng 1% do làm tròn và khác thời điểm cập nhật. Tổng ~255km thì tính cả Metro 1. Mục tiêu 2030 là mục tiêu kế hoạch, không phải cam kết.

💡 Đến 2030, Người Ta Sẽ Chọn Bất Động Sản Ở Đâu?

Câu hỏi này không có đáp án bằng một tên dự án. Cách an toàn hơn là có một bộ lọc bốn câu hỏi để đọc bất kỳ vùng nào dọc mạng lưới:

1
Chức năng
Vùng này làm việc gì cho đô thị?
Công nghiệp – tri thức, cảng – du lịch, tài chính, hay hàng không. Vùng có chức năng rõ thì tạo ra nhu cầu thật, không chỉ chờ đường sắt.
2
Nấc trạng thái
Tuyến phục vụ vùng đang ở nấc nào?
Đã vận hành, đang thi công, chờ khởi công hay mới chuẩn bị đầu tư. Cửa sổ lợi nhuận mở rộng hơn ở nấc đầu, nhưng độ chắc chắn lại thấp hơn.
3
Xương sống
Vùng có nối được vào trục Thủ Thiêm – Long Thành không?
Càng nối được nhiều trục vào xương sống chung, giá trị kết nối càng lớn, đồng thời càng phụ thuộc vào tiến độ của đoạn này.
4
Vốn và mặt bằng
Nguồn vốn và mặt bằng của đoạn đó đã rõ chưa?
Đoạn dùng đầu tư công đã có trong kế hoạch khác với đoạn phụ thuộc quỹ đất BT. Hãy hỏi vốn từ đâu và mặt bằng do ai bàn giao.

Áp bộ lọc này vào từng vùng sẽ ra những nhóm câu trả lời khác nhau. Các vùng được liên kết dưới đây đã có phân tích riêng trong Cẩm Nang; khuyến nghị dự án cụ thể nằm ở chương Dự Án Chọn Lọc, không đặt trong bài chiến lược này.

📌 Nguyên tắc

Nếu phép màu xảy ra vào năm 2030, metro sẽ nối toàn bộ huyết mạch thành phố. Nhưng nhà đầu tư không cần chờ đến 2030 để biết vùng nào được kết nối: chức năng của vùng, nấc trạng thái của tuyến và độ rõ của vốn đã nói điều đó từ hôm nay. Bài này là phân tích quy hoạch, không phải khuyến nghị mua bán.

📚 Đọc thêm: Mô Hình TOD & Hành Lang Metro · Bản Đồ Đầu Tư Công 2026–2030 · Quy Hoạch 100 Năm TP.HCM

📚 Nguồn Tham Khảo

Thông tin báo chí và cơ quan quản lý, cập nhật đến 10/10/2026. Thông tin có thể thay đổi khi có quyết định phê duyệt mới.

Thuộc chủ đề: Bất Động Sản TP.HCM — xem tất cả phân tích liên quan.
